Prace wzmacniające brzeg na ukończeniu

Bug nie zagraża już monastyrowi w Jabłecznej? [ZDJĘCIA]

Wody Polskie kończą akcję zabezpieczenia niebezpiecznej wyrwy w linii brzegowej rzeki Bug w okolicach Jabłecznej. Prace na odcinku o długości 100 metrów, w bezpośrednim sąsiedztwie zabytkowego monastyru, są na finiszu. Brak reakcji ze strony Wód Polskich mógłby skutkować odłączeniem monastyru od terytorium Polski.
Bug nie zagraża już monastyrowi w Jabłecznej? [ZDJĘCIA]

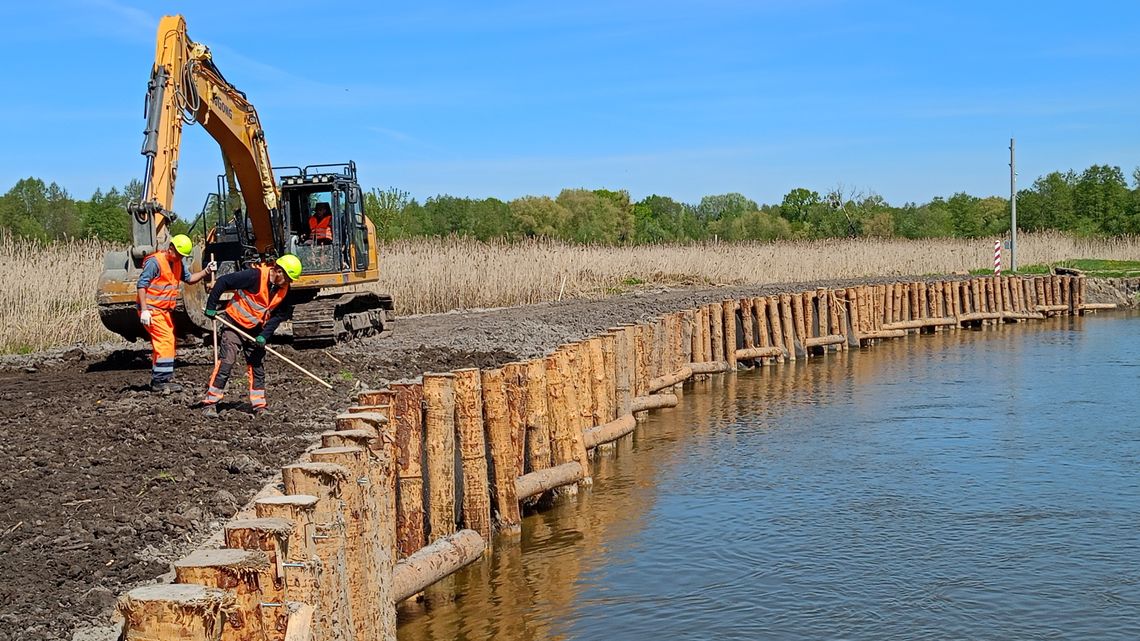

Prace na odcinku o długości 100 metrów, w bezpośrednim sąsiedztwie zabytkowego monastyru, są na finiszu

Źródło: Fot. RZGW w Lublinie

Sytuacja była poważna i wymagała natychmiastowego działania. Erozja postępowała, zagrażając stabilności terenu wokół cennego monastyru w Jabłecznej. Dlatego też, w Wody Polskie zrealizowały projekt pod nazwą 'Doraźne zabezpieczenie wyrwy brzegowej rzeki Bug w km 336+660 - 337+760, L=100 m.b. w celu ochrony monastyru w Jabłecznej w m. Jabłeczna, gm. Sławatycze, pow. bialski, woj. lubelskie'."

- Przed nami tylko kosmetyczne prace porządkowe i formalnie kończymy zabezpieczenie wyrwy w skarpie rzeki Bug w Jabłecznej. Postępująca, naturalna erozja spowodowała znaczne osłabienie struktury brzegu na długości 100 m do tego stopnia, że przy bardzo wysokim stanie wody mogłoby to grozić wlaniem się Bugu do starorzecza i nawet odcięciem drogi dojazdowej do monasteru św. Onufrego - wyjaśnia Tomasz Makowski z Zespołu Komunikacji i Edukacji Wodnej Regionalnego Zarządu Gospodarki Wodnej w Lublinie.

Prace zabezpieczające zostały zrealizowane przez firmę Budownictwo Wode Piotr Pruchnicki, Szymon Szlosek Spółka Jawna ze Stalowej Woli, z którą umowa została podpisana 25 marca 2025 roku.

- Koszt inwestycji wyniósł 477 725,70 zł brutto i w całości został pokryty z budżetu Państwowego Gospodarstwa Wodnego Wody Polskie - informuje Tomasz Makowski.

Zakres prac był kompleksowy i objął szereg działań mających na celu trwałe wzmocnienie brzegu rzeki. - Zakres prac obejmował ręczne wykoszenie porostów ze skarp z wygrabianiem, demontaż concertiny pod wodą, roboty ziemne z transportem urobku  zasypywanie wykopów spycharkami, przemieszczanie ziemi w miejsce starorzecza,
zagęszczanie ubijakami mechanicznymi, układanie, rozbieranie i utrzymanie czasowego ciągu technologicznego z płyt żelbetowych,  plantowanie skarpy pod geowłókninę,  wbijanie pali drewnianych palisad kafarem kroczącym, montaż kierownic i oczepu z drewna sosnowego okorowanego, umocnienie skarpy włókniną syntetyczną z dociążeniem workami z piaskiem, wzmocnienie konstrukcji siatką stalową ogrodzeniową powlekaną PCV, wypełnianie przestrzeni pomiędzy palami a skarpą rzeki naprzemiennie faszyną luzem i grubym piaskiem, uporządkowanie (wyrównanie) gruntowej drogi dojazdowej oraz oczyszczenie i uporządkowanie terenu - mówi Tomasz Makowski.


Monitorują Bug

- Na bieżąco monitorujemy stan Bugu po polskiej stronie i reagujemy na ewentualne naruszenia brzegu mogące zagrozić okolicznym mieszkańcom i ich nieruchomościom oraz infrastrukturze publicznej, a także licznym na tym terenie zabytkom - powiedział zgromadzonym w Jabłecznej dziennikarzom dyrektor lubelskiego RZGW Marcin Troć - Miejsca najbardziej uszkodzone traktujemy priorytetowo i dokonujemy napraw stosownie do potrzeb, wymagań technicznych oraz zgodnie z katalogiem dobrych praktyk w zakresie robót hydrotechnicznych i prac utrzymaniowych - dodał.

Wykonawca udzielił 48-miesięcznej gwarancji na wykonane prace. Wszelkie usterki, które ujawniły się w tym okresie, zostaną usunięte na jego koszt w terminie wyznaczonym przez Wody Polskie.

Fot. RZGW w Lublinie
