GDDKiA rozpatruje roszczenia wykonawców

Autostrada A2. Roszczenia wykonawców przesuwają terminy

Budowa autostrady A2 na wschód od Siedlec napotyka na kolejne opóźnienia. Pierwotnie zakładano oddanie do użytku trzech odcinków trasy, czyli do Swór, do kwietnia 2024 roku. wykonawcy złożyli jednak roszczenia o wydłużenie kontraktów, powołując się na okoliczności niezależne od nich. W efekcie terminy oddania poszczególnych fragmentów między Siedlcami Południe a Sworami zostały przesunięte nawet do marca 2026 roku
Autostrada A2. Roszczenia wykonawców przesuwają terminy

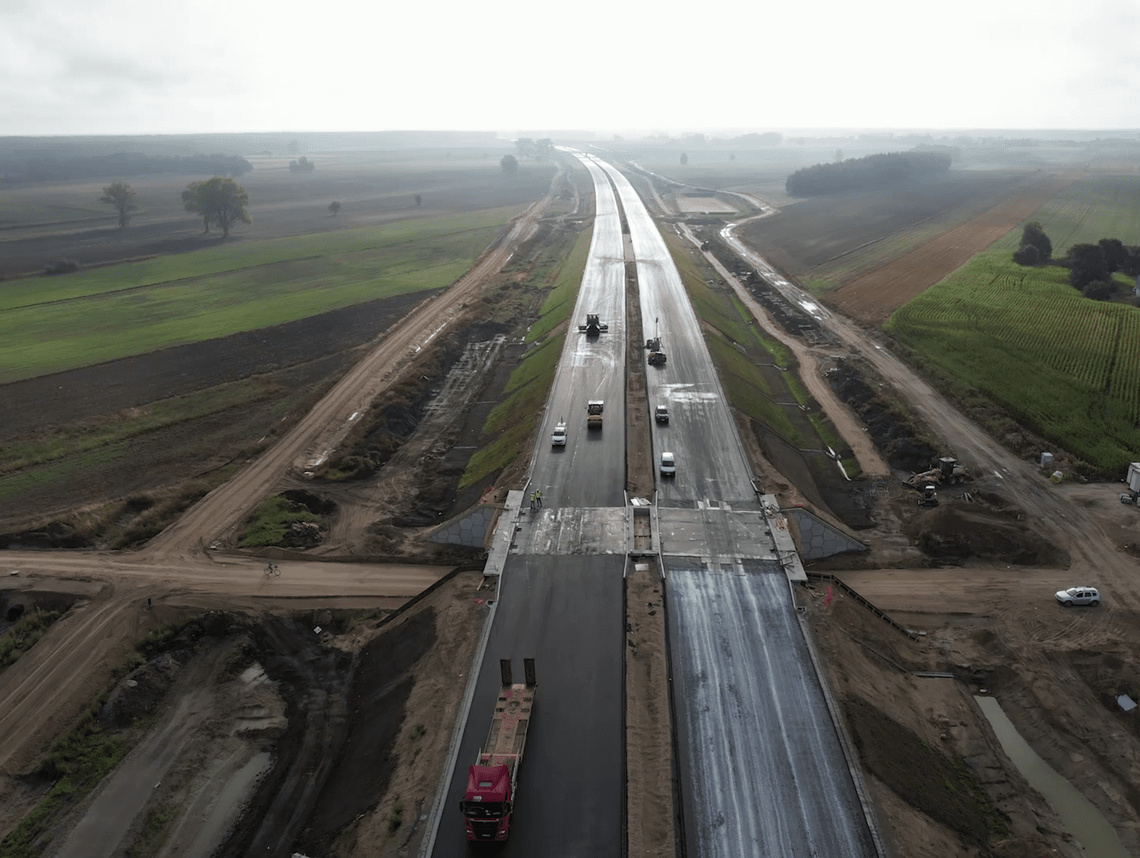

Budowa autostrady A2 na wschód od Siedlec napotyka na kolejne opóźnienia

Źródło: archiwum/GDDKiA

To jednak nie koniec zmian – Generalna Dyrekcja Dróg Krajowych i Autostrad rozpatruje kolejne wnioski, co może oznaczać dalsze modyfikacje harmonogramu prac. Mimo to celem pozostaje udostępnienie trasy głównej na wszystkich odcinkach z Siedlec do Białej Podlaskiej jeszcze w tym roku.

Czytaj też: Autostrada z Białej do Siedlec. "Mobilizujemy wykonawców"

Zaawansowanie na każdym z odcinków jest różne. - Wynika ono m.in. z terminów uzyskania decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID) i przedstawia się następująco: Siedlce Południe – Malinowiec: 85 proc., Malinowiec – Łukowisko: 78 proc., Łukowisko – Swory: 76 proc. Zadanie najbliżej Białej Podlaskiej (ok. 14 km) jest już zrealizowane, ale kierowcy skorzystają z niego po zakończeniu prac na wcześniejszych trzech odcinkach.

Roszczenia wykonawców


W zakresie trzech realizowanych kontraktów w procedowaniu są roszczenia wykonawców, którzy oczekują wydłużenia czasu na ukończenie prac lub dodatkowych środków finansowych. - Terminy wynikające z umowy mogą zostać przesunięte w sytuacji, gdy wykonawca uzasadni, że w czasie realizacji umowy nastąpiły okoliczności, na które nie miał wpływu, a uniemożliwiły mu one prowadzenie robót. Niezależnie od toczących się procedur kontraktowych, mobilizujemy wykonawców, by udostępnić trasę główną wszystkich odcinków jeszcze w tym roku - podkreśla rzeczniczka GDDKiA Małgorzata Tarnowska i zaznacza, że rozpatrywanie roszczeń jest procesem długotrwałym oraz wieloetapowym i nie ma możliwości określenia standardowego czasu jego trwania. - Wykonawca składając roszczenie musi w nim uzasadnić, że w czasie realizacji umowy nastąpiły okoliczności, na które nie miał wpływu i uniemożliwiły mu one prowadzenie robót. Jeżeli analiza zamawiającego oraz Inżyniera kontraktu wykaże, że roszczenie wykonawcy jest zasadne w zakresie wydłużenia czasu realizacji kontraktu, to podpisywany jest aneks do umowy - wyjaśnia.

Przedłużone terminy


Do tej pory rozpatrzone zostało roszczenie dotyczące m.in. długotrwałej procedury uzyskania decyzji ZRID (ok. 1,5 roku) i na każdym ze wspomnianych trzech kontraktów został podpisany aneks, gdzie czas na ukończenie prac został przesunięty odpowiednio: Siedlce Południe – Malinowiec do marca 2026 r., Malinowiec – Łukowisko: 78 proc. do maja 2025 r., a Łukowisko – Swory: 76 proc. do czerwca 2025 r.

Pierwotny termin zakończenia umów dla tych trzech odcinków upłynął w kwietniu 2024. - W zakresie każdego z powyższych kontraktów w rozpatrywaniu są kolejne roszczenia, więc wyżej wymieniowe terminy mogą ulec zmianie - zaznacza Małgorzta Tarnowska.
